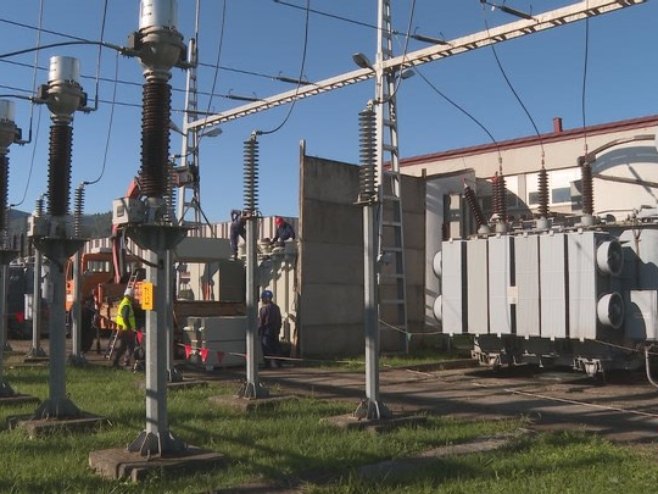

Упркос бројним изазовима, електроенергетски сектор успио да инвестира и у 2025. години (ВИДЕО)

Оно што је планирано 1955., остварено је седамдесет година касније – пробијен је тунел за ХЕ "Дабар" у оквиру подсистема "Горњи хоризонти". Започињало се па стајало, заустављано, декретима, политичким и политиканстским сплеткама, тужбама. Све је пало у воду. Кључни објекат, дужине више од дванаест километара, изграђен је домаћим снагама.
- Мислим да је то храбар потез, јер су објекти овдје започети 86., 87. године и да је требало толико година да се региструје компанија, и ево данас капитални објекат енергетског пројекта је при крају,преостало је још 120 радних дана да се заврши - рекао је Лука Петровић,в.д.директора МХ Електропривреда Републике Српске, Требиње
Пројекат Хидроелектране "Дабар" гради се по принципиу "кључ у руке" са кинеским партнером СЏЏС. Први киловати са нове хидроелектране очекују се крајем 2027. или почетком 2028.године.
- Овај пројекат мора бити завршен 2027.године. У склопу овог пројекта мора се ријешити водоснабдијевање Берковића, корист су концесионе накнаде, развој пољопривреде - каже Петар Ђокић, министар енергетике и рударства Српске.
- Оно што сам чуо од наших инжењера и кинеских партнера јесте да је овдје направљен систем да се, било да се ради о једном кубику или пуном капацитету воде, биће максимално искоришћена - рекао је Саво Минић, предсједник Владе Републике Српске.
- Енергија је нешто што је стуб наше државе, стуб развоја, пољопривреде и социјалне инклузије, ми смо вјерујући народ- навео је Милорад Додик, предсједник СНСД-а.
Више од петсто нових гигагават-часова добиће домаћи електроенергетски систем. Таман толико колико је недостајало у овој, изузетно сушној и за енергетичаре неповољној години. Ребалансирани план пребациће Хидроелектране на Требишњици, Хидроелектране на Врбасу су на граници, док ће ХЕ на Дрини бити нешто испод плана.
- Управо оноолико колико имамо дотока толико је и проток хидроелектране да би се обезбиједио пуни капацитет, све турбине раде и имамо производњу од 315 мегавата - рекао је Дарко Андрић, извршни директор за производњу и управљање, ХЕ на Дрини, Вишеград.
Упркос лошем угљу и застоју од 68 дана због капиталног ремонта, Термоелектрана Гацко била је најстабилнији произвођач електичне енергије. Пребацила је годишњи план.
- Без обзира на двопипомјесечни ремонт, Термоелектрана Гацко произвела је једну трећину струје за домаћи систем - каже Максим Скоко, в.д.директора РиТЕ Гацко.
Недостајуће количине енергије увожене су да би био обезбјеђен домаћи конзум. Тиме је електроенергетски систем одржан, без рестрикција.
